Présentation des graphiques de progression du projet

Visualisez le travail ayant été réalisé sur un projet à un niveau détaillé et le temps de projet restant.

Graphiques d’évolution du Projet

Il existe deux graphiques de progression du projet :

Nom du diagrammeDescriptionEmplacement
Procédures d'audit terminéesAffiche le travail de projet qui a été réalisé à un niveau élevé

Dans un projet, cliquez sur l’onglet de gestion Progression du projet.

Délai avant l'échéanceAffiche la durée disponible restante pour le projet

Note

La barre de pourcentage d’avancement présente sur la page d’accueil Projets et dans un plan d’assurance se calcule de la même manière que dans le diagramme Procédures d’audit terminées.

Les Admins de projet peuvent masquer la barre de pourcentage d’avancement qui figure en regard de chaque projet dans la page d’accueil Projets sous Administration système > Paramètres > Paramètres du graphique.

Mode de calcul de l’avancement d’un projet

L’avancement d’un Projet est calculé à l’aide de la formule suivante :

Somme des scores reçus par phase /Score maximal pour l’ensemble des phases et des objectifs x 100

Objectifs

Les Objectifs correspondent aux conteneurs qui organisent le travail effectué dans un projet. un projet peut avoir plusieurs objectifs.

Exemples de objectifs qui constituent la base d’un projet de cybersécurité :

  • Protéger
  • Détecter
  • Répondre
  • Identifier
  • Récupérer

Phases

Les phases sont les étapes importantes ayant lieu pendant un projet. Un objectif peut avoir plusieurs phases.

Note

Toutes les phases contribuent au calcul de l’achèvement du projet. Pour que le pourcentage d’achèvement du projet affiche 100 %, toutes les phases de chaque objectif doivent avoir le statut Terminé.

Exemples de phases

  • Descriptions
  • MCR
  • Revues générales
  • Plan de test
  • Tests
  • Examens

Scores des phases

Les scores sont déterminés en fonction du statut d'une phase.

StatutScore
Non commencé(e)1
En cours de traitement1
Terminé2

Statuts des phases - détails

Les statuts sont basés sur l’existence ou non d’éléments spécifiques dans un projet et sur le fait que des approbations ont été délivrées. Lorsque vous approuvez un travail dans un projet, le pourcentage d’achèvement du projet augmente.

Les phases qui s’affichent dans les objectifs dépendent du flux de travail du projet (plan de travail ou contrôle interne) et du fait que certaines phases sont ou activées ou désactivées dans la configuration du type de projet.

Phases et statuts des phases de workflow de plan de travail

Le tableau ci-dessous énumère les phases définies par défaut pour chacun des objectif dans un workflow Plan de travail et décrit l’occurrence de chaque statut.

Note

  • Les termes de l’interface sont personnalisables ; les champs et les onglets sont configurables. Dans votre organisation Diligent One, certains termes, champs et onglets peuvent être différents.
  • Si un champ obligatoire est vide, le message d’avertissement s’affiche : Ce champ est obligatoire. Certains champs personnalisés peuvent comporter des valeurs par défaut.

Phase

Statuts

Non commencé(e)En cours de traitementTerminé
Planification du projet

S’affiche lorsque vous ajoutez un objectif et aucun risque ni procédure n’ont été ajoutés

S’affiche lorsqu’un objectif présente un ou plusieurs risques ou procédures ou si vous mettez à jour un risque ou une procédure après son clonage

S'affiche lorsque l'approbation initiale est effectuée sous Approbations de la planification du projet

Procédures d'exécution

S'affiche lors du premier ajout de procédure

S’affiche lorsqu’un objectif dispose au moins d’une procédure et que vous exécutez une procédure

S'affiche lorsque l'approbation initiale est effectuée sur la liste des procédures d'exécution (la page qui affiche toutes les procédures d'exécution)

Examens

S’affiche lors du premier ajout d’un objectif

S'affiche lorsqu'un réviseur ultérieur approuve au moins un des éléments suivants :

  • Planification du projet
  • Liste des procédures d'exécution

S'affiche lorsque tous les niveaux d'approbation ont été complétés sur tous les éléments suivants :

  • Planification du projet
  • Liste des procédures d'exécution

Phases du flux de travail de contrôle interne

Le tableau ci-dessous énumère les phases par défaut de chacun des objectifs dans un workflow de contrôle interne et décrit l’occurrence de chaque statut.

Note

  • Les termes de l’interface sont personnalisables ; les champs et les onglets sont configurables. Dans votre organisation Diligent One, certains termes, champs et onglets peuvent être différents.
  • Si un champ obligatoire est vide, le message d’avertissement s’affiche : Ce champ est obligatoire. Certains champs personnalisés peuvent comporter des valeurs par défaut.

Phase

Statuts
Non commencé(e)En cours de traitementTerminé
Descriptions

S’affiche lors du premier ajout de description ou si les descriptions sont vierges

S’affiche lorsqu’un objectif dispose d’une ou de plusieurs descriptions et qu’au moins une description n’a pas reçu une approbation initiale

OU

Au moins une description n’a pas reçu d’approbation initiale et vous mettez à jour au moins une description après son clonage

S’affiche lorsqu’un objectif dispose d’une ou de plusieurs descriptions et que toutes les descriptions ont eu une approbation initiale

RCM (Matrice de contrôle du risque)

S’affiche lorsque vous ajoutez un objectif et aucun risque ni contrôle n’ont été ajoutés

S’affiche lorsqu’un objectif présente un ou plusieurs risques ou contrôles ou si vous mettez à jour un risque ou un contrôle après son clonage

S'affiche lorsque l'approbation initiale a été effectuée sur tous les risques et contrôles sous Approbations de la matrice de contrôle du risque

Revues générales

S'affiche lorsque vous n'avez pas ajouté de contrôle ou lorsque vous ajoutez un contrôle pour la première fois

S’affiche lorsqu’objectif dispose d’au moins une revue générale et que vous mettez à jour au moins une revue générale

S’affiche lorsque l’approbation initiale est effectuée sur la liste des Revues générales (la page qui affiche toutes les Revues générales)

Plan de test

S'affiche lors du premier ajout d'un contrôle

S’affiche lorsqu’un objectif dispose d’au moins un plan de test et que vous mettez à jour au moins un plan de test

S'affiche lorsque l'approbation initiale est effectuée sur la liste des plans de test (la page qui affiche tous les plans de test)

Tests

S'affiche lors du premier ajout d'un contrôle

S'affiche lorsque vous mettez à jour au moins un des tests dans une session de test

OU

Lorsque l'approbation initiale est effectuée sur l'une des sessions de test sous Approbations des tests

S'affiche lorsque l'approbation initiale est effectuée sur la liste des tests (la page qui affiche tous les tests)

Examens

S’affiche lors du premier ajout d’un objectif

S'affiche lorsqu'un réviseur ultérieur approuve l'un des éléments suivants :
  • Description
  • Matrice de contrôle du risque
  • Liste des Revue générales
  • Liste de plans de test
  • Liste de tests

S'affiche lorsque tous les niveaux d'approbation ont été complétés sur tous les éléments suivants :

  • Descriptions
  • Matrice de contrôle du risque
  • Liste des Revue générales
  • Liste de plans de test
  • Liste de tests

Graphique des procédures d'audit terminées

Le graphique Procédures d’audit terminées affiche le travail de projet qui a été réalisé à un niveau détaillé Il est calculé en additionnant les scores reçus par phase, puis en divisant cette somme par le score maximum pour toutes les phases et tous les objectifs.

Note

Une fois que vous avez approuvé une partie d’un projet, la mise à jour du graphique et de la barre de pourcentage d’avancement peut prendre jusqu’à 15 minutes.

Exemple

Scénario

En tant que responsable de l’audit, vous avez besoin de disposer des résultats complets de chaque phase de projet ainsi que ceux pour l’ensemble du projet.

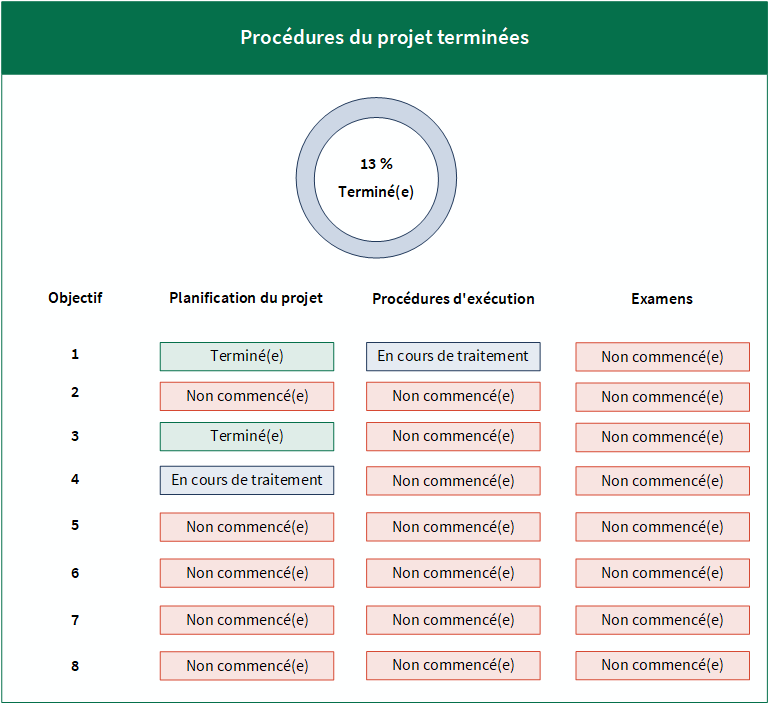

Vous accédez à la page Progression du Projet et visualisez le graphique suivant. Vous constatez que chaque phase du projet est marquée par un statut d’achèvement (Non commencé(e), En cours, Terminé(e)), et un pourcentage d’achèvement global s’affiche pour indiquer la fin d’un projet dans son ensemble.

Calcul

Le pourcentage de fin se calcule à l'aide de la formule suivante :

Somme du score obtenu / score maximum x 100

Somme du score obtenu

Le score obtenu pour chaque phase de projet se calcule sur la base des valeurs associées à chaque statut d’achèvement :

  • Non commencé = 0
  • En cours = 1
  • Terminé = 2

Somme du score obtenu

(2+1+0) + (0+0+0) + (2+0+0) + (1+0+0) + (0+0+0)+ (0+0+0) + (0+0+0) + (0+0+0) = 6

Score maximum

Le score maximum que vous pouvez obtenir dans toutes les phases du projet et tous les objectifs se calcule à l’aide de la formule suivante :

                        nombre de phases du Projet x score maximum de la phase du projet x nombre d’objectif

Score maximum48 (3 x 2 x 8)

Partie de la formuleValeurRemarques
Nombre de phases de Projet3

Il y a 3 phases de projet :

  • Planification du projet
  • Procédures d'exécution
  • Examens terminés
Score maximum de phase du projet2

Le score maximum que vous pouvez obtenir pour une phase individuelle du projet est égal à 2 :

  • Non commencé = 0
  • En cours = 1
  • Terminé = 2
Note

Si vous avez un objectif individuel pour toutes les phases de projet qui est marqué comme Terminé, cette valeur augmente volontairement le score afin que le pourcentage d’achèvement atteigne 100%.

Nombre d’Objectif8Le nombre d’objectifs du contrôle dans ce projet s’élève à 8.

Résultat

Somme du score obtenu (6) / score maximum (48) x 100 = 12,5.

Le pourcentage total est arrondi de 12,5% à 13%.

Graphique Délai avant l'échéance

Le graphique Délai avant l’échéance montre la durée de projet restante disponible. Elle est calculée en divisant le nombre de jours écoulés dans le projet par le nombre total de jours calendriers.

Exemple

Scénario

En tant que responsable d’audit, vous avez besoin de connaître le pourcentage total du temps de projet utilisé.

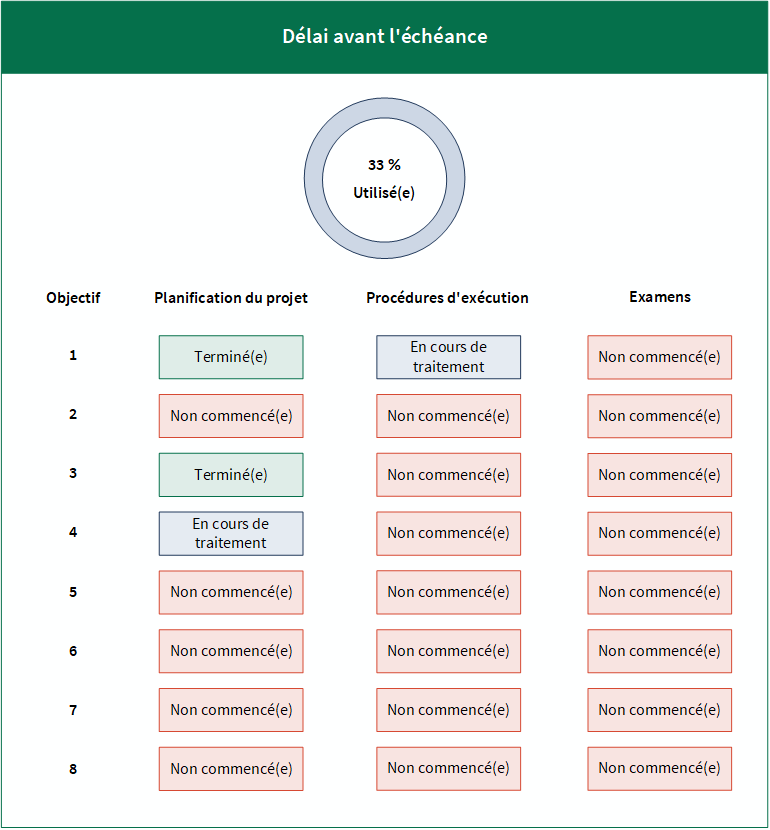

Vous accédez à la page Progression du Projet et visualisez le graphique suivant. Vous remarquez un pourcentage d’achèvement qui correspond à la durée du projet qui a été utilisée.

Calcul

Le pourcentage de fin se calcule à l'aide de la formule suivante :

Nombre de jours passés / Nombre total de jours calendriers x 100

Le pourcentage de fin se calcule au moyen des informations suivantes :

  • Date de début des Travail de terrain = 1er janvier 2020
  • Date de fin cible = 31 décembre 2020
  • Date du jour = 30 avril 2020
Astuce

Vous pouvez visualiser la date de début des Travail de terrain et la date de fin prévue sous Paramètres.

Le nombre de jours écoulés dans le projet est 120. Le nombre total de jours calendrier est égal à  365.

Résultat

Nombre de jours passés (120) / Nombre total de jours calendaires (365) x 100 = 32,876712328

Le pourcentage total est arrondi à 33 %.
