Calculando a garantia para conformidade

Garantia é um cálculo que representa a confiança que sua organização tem de que os requisitos serão cumpridos. A garantia é um cálculo valioso em um mapa de conformidade porque mostra quanto trabalho precisa ser feito para atender a uma norma ou regulação específica.

Como funciona?

Depois de mapear controles para requisitos e especificar um peso de controle para cada controle, as pontuações de garantia são automaticamente exibidas no mapa de conformidade.

Como as pontuações de garantia são exibidas?

O mapa de conformidade exibe pontuações de garantia em nível de requisito e de norma/regulamento. Cada pontuação de garantia é exibida como porcentagem entre 0-100.

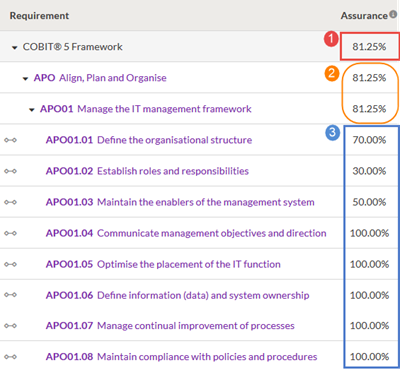

Exemplo de pontuações de garantia

Uma única pontuação de garantia, com média calculada, é exibida ao lado da norma (Estrutura COBIT 5).

Pontuações de garantia agregadas são exibidas ao lado dos requisitos calculados (APO e APO01).

Pontuações de garantia individuais são exibidas ao lado dos requisitos de trabalho (APO01.01 - APO01.08).

O requisito APO01.04 tem uma pontuação de garantia de 100%, o que significa que sua organização está confiante de que o Requisito APO01.04 está sendo atendido de forma efetiva pelos controles atuais.

A Estrutura COBIT 5 tem uma pontuação de garantia de 81,25%, o que significa que sua organização está progredindo bem em termos de conformidade total com a norma.

Como as pontuações de garantia são calculadas?

As pontuações de garantia são calculadas com base em:

Cálculo Fórmula
Garantia para requisitos de trabalho
Garantia Real/Garantia Esperada
Garantia para requisitos calculados e garantia em nível de norma ou regulamento
SUM (Garantia Real de requisitos de trabalho descendentes) / SUM (garantia esperada de requisitos de trabalho descendentes)

Requisitos de trabalho x requisitos calculados

Seu mapa de conformidade é composto de requisitos de trabalho e requisitos calculados. Requisitos de trabalho são anotados no mapa de conformidade com um ícone .

  • Requisitos de trabalho requisitos que você mapeou diretamente para controles
  • Requisitos calculados ancestrais ou descendentes de requisitos de trabalho

Exemplo

Cenário

Você cria os seguintes mapeamentos:

  • Requisito 1.1.1 para Controle A
  • Requisito 1.1.2 para Controle B

Resultado

Requisitos Tipo de requisito Controle(s) mapeado(s)
Requisito 1 Calculado Controles relacionados (A, B)
  • Requisito 1.1
Calculado Controles relacionados (A, B)

    • Requisito 1.1.1

Trabalhando A

    • Requisito 1.1.2

Trabalhando B

Garantia esperada

A garantia esperada é um cálculo que deriva da expectativa da sua organização de que os requisitos sejam atendidos.

Tipo de requisito Cálculo da garantia esperada
Trabalhando

Garantia esperada = 1

Observação

Pontuação básica que representa a garantia antes de os controles serem testados.

Calculado SUM (garantia esperada de requisitos de trabalho descendentes)

Exemplo

Os requisitos 1.1.1 e 1.1.2 são requisitos de trabalho e cada um tem uma garantia esperada de 1.

Os requisitos 1 e 1.1 são requisitos calculados. A garantia esperada é agregada na árvore de requisitos.

  • A garantia esperada do Requisito 1.1 = 2 (1 + 1)
  • A garantia esperada do Requisito 1 é a mesma que o Requisito 1.1 (2)
Requisitos Tipo de requisito Garantia esperada
Requisito 1 Calculado 2
Requisito 1.1 Calculado 2

    • Requisito 1.1.1

Trabalhando 1

    • Requisito 1.1.2

Trabalhando 1

Pontuação de controle e garantia real

Pontuação de controle

A pontuação de controle é um cálculo que deriva do fato de se os testes de controle passaram, falharam ou não foram testados.

A pontuação de controle para cada mapeamento entre um controle e requisito é calculada desta forma:

  • Se todos os testes de controle forem aprovados OU se pelo menos um dos testes de controle aplicáveis for aprovado enquanto outros não tiverem sido testados, a pontuação do controle é = 1
  • Se algum teste de controle falhar, pontuação de controle = 0

Garantia real

A garantia real é um cálculo derivado da aprovação ou reprovação dos testes de controle e da porcentagem do requisito que o controle cobre.

  • A garantia real para cada mapeamento entre um controle e requisito é calculada usando a seguinte fórmula:
     Peso de Controle x Pontuação de Controle
  • A garantia real de um requisito de um requisito é calculada usando a seguinte fórmula:
    SUM (Garantia real de todos os mapeamentos de requisitos de controle)

Exemplo

Cenário

Você mapeia o Requisito 1.1.1 para o Controle A e o Requisito 1.1.2 para o Controle B.

Você especifica o Peso de Controle do Controle A e do Controle B como 50%. Todos os testes são aprovados para o Controle A, mas um falhou para o Controle B.

Resultado

Requisitos Tipo de requisito Controles Mapeados Garantia esperada Peso de Controle Todos os testes passaram? Pontuação de Controle Garantia Real
Requisito 1 Calculado Controles relacionados (A, B) 2 -- -- -- 0,5
  • Requisito 1.1
Calculado Controles relacionados (A, B) 2 -- -- -- 0,5

    • Requisito 1.1.1

Trabalhando A 1 50% Y 1 0,5

    • Requisito 1.1.2

Trabalhando B 1 50% N 0 0

Garantia em ação

Sua organização precisa estar em conformidade com a Estrutura COBIT 5. Você inicia um programa de conformidade para:

  • mostrar o compromisso da sua organização em abordar obrigações legais e considerações nos negócios
  • demonstrar o devido cuidado
  • esclarecer os limites da conduta permissível para membros da organização
  • oferecer uma possibilidade de mitigar o custo da inconformidade

Exemplo

Etapa 1: Mapear controles para requisitos

Para estar em conformidade com a Estrutura COBIT 5, você identifica requisitos aplicáveis e mapeia controles para os requisitos:

Requisitos Controle(s) mapeado(s)
Requisito 1 Controles relacionados (A, B)
  • Requisito 1.1
A
  • Requisito 1.2
B
Requisito 2 Controles relacionados (C, D)
  • Requisito 2.1
C
  • Requisito 2.2
D

Resultado Requisito 1.1, 1.2, 2.1 e 2.2 são todos requisitos de trabalho e cada um tem uma pontuação de garantia esperada de 1. Requisito 1 e Requisito 2 têm, cada um, uma pontuação de garantia esperada de 2, com base na agregação da árvore de requisitos (1 + 1 = 2).

Etapa 2: Especificar peso de controle e controles de teste

Depois de mapear controles, você especifica a porcentagem de cada controle que cobre cada requisito e testa os controles para ver se eles são aprovados ou reprovados.

Requisitos Controle(s) mapeado(s) Peso de Controle Teste Aprovado
Requisito 1 Controles relacionados (A, B) -- --
  • Requisito 1.1
A 50% Sim
  • Requisito 1.2
B 25% Sim
Requisito 2 Controles relacionados (C, D) --
  • Requisito 2.1
C 25% Não
  • Requisito 2.2
D 25% Sim

Resultado Os testes para os controles A, B e D passaram e cada um recebe uma pontuação de controle de 1. O teste do controle C não passou, então ele recebe uma pontuação de controle de 0.

Etapa 3: Exibir pontuações de garantia

Depois de especificar o peso de controle e os controles de testes, você exibe as pontuações de garantia para cada requisito e a pontuação de garantia total para a Estrutura COBIT 5.

A garantia real para cada mapeamento entre um controle e um requisito é calculada desta forma:

Peso de Controle x Pontuação de Controle

A garantia para requisitos de trabalho é calculada desta forma:

Garantia Real/Garantia Esperada

A garantia para os requisitos calculados e a garantia em nível de norma ou regulamento são calculadas desta forma:

SUM (Garantia Real de requisitos de trabalho descendentes) / SUM (garantia esperada de requisitos de trabalho descendentes)
Requisitos Garantia esperada Garantia Real Garantia
Requisito 1 2 0,75 38%
  • Requisito 1.1
1 0,5 50%
  • Requisito 1.2
1 0,25 25%
Requisito 2 2 0,25 13%
  • Requisito 2.1
1 0 0%
  • Requisito 2.2
1 0,25 25%

Resultados agregados

  • Garantia Esperada = 4

    (Garantia esperada dos requisitos 1 e 2 = 2 + 2)

  • Garantia Real = 1

    (Garantia real dos requisitos 1 e 2 = 0,75 + 0,25)

  • Garantia = 25%

    (Garantia real dividida pela garantia esperada = 1/4)

Você demonstra o comprometimento da sua organização conduzindo os negócios em conformidade com a Estrutura COBIT 5. No entanto, ainda há uma quantidade significativa de trabalho que sua organização precisa fazer para estar totalmente em conformidade com a Estrutura COBIT 5.

Que mudanças afetam a forma como funciona a garantia?

Há uma série de mudanças que afetam a forma como a garantia funciona.

Alteração Impacto
Você especifica que um requisito não é aplicável. Todos os controles de estrutura mapeados ao requisito e a todos os requisitos descendentes nesse grupo serão automaticamente desmapeados e não serão calculados como parte da pontuação de garantia.
Você altera o escopo de uma norma ou regulamento. Todos os controles de estrutura mapeados a requisitos fora do escopo são automaticamente desmapeados e não serão calculados como parte da pontuação de garantia.
Você cancela o mapeamento de um controle de estrutura a partir de um requisito. Nenhum dos resultados de testes e problemas dos projetos associados com a estrutura será agregado ao mapa de conformidade e a pontuação de garantia é atualizada.
Você define um peso de controle de um controle de estrutura no mapa de conformidade. A pontuação de garantia real (não demonstrada nos mapas de conformidade) é recalculada, e a pontuação de garantia é atualizada.
Você importa objetivos ou controles e/ou sincroniza as alterações de uma estrutura para um projeto. Se um controle de estrutura for mapeado para um requisito, todos os resultados de testes e problemas no projeto serão agregados ao mapa de conformidade e a pontuação de garantia é atualizada.
Você arquiva um projeto ou propaga um projeto arquivado que foi anteriormente sincronizado com controles da estrutura usada nos mapas de conformidade. Apenas resultados de testes e problemas de projetos ativos são agregados ao mapa de conformidade. A pontuação de garantia é atualizada e exclui os resultados de testes e problemas do projeto arquivado ou propagado.
Você desarquiva um projeto sincronizado com controles de estrutura usados nos mapas de conformidade. A pontuação de garantia é atualizada e os resultados de testes e problemas do projeto não arquivado são agregados ao mapa de conformidade.
