Compreendendo os gráficos de progresso do projeto

Exiba qual trabalho do projeto foi concluído em alto nível e quanto tempo de projeto ainda há disponível.

Gráficos de progresso de projeto

Há dois gráficos de progresso de projeto disponíveis:

Nome do gráfico Descrição Localização
Procedimentos de Auditoria Concluídos Mostra qual trabalho do projeto foi concluído em alto nível

Em um projeto, clique na guia de gerenciamento de projetos Progresso.

Tempo até o Prazo Mostra quanto tempo de projeto ainda há disponível

Observação

A barra de porcentagem de progresso na página inicial do Projetos e dentro de um plano de garantia é calculada da mesma forma que o gráfico Procedimentos de Auditoria Concluídos.

Os Administradores de Projetos podem ocultar a barra de porcentagem de progresso da exibição ao lado de cada projeto na página inicial do Projetos sob Administração do sistema > Configurações > Configurações de Gráfico.

Como o progresso do projeto é calculado?

O progresso do projeto é calculado usando a seguinte fórmula:

Soma das pontuações recebidas por fase/Pontuação máxima em todas as fases e objetivos x 100

Objetivos

Objetivos são os contêineres de organização para o trabalho feito em um projeto. um projeto pode ter vários objetivos.

Exemplos de objetivos que formam a base de um projeto de segurança cibernética:

  • Proteger
  • Detectar
  • Responder
  • Identificar
  • Recuperar

Fases

Fases são os estágios significativos que ocorrem em um projeto. Um objetivo pode ter várias fases.

Observação

Todas as fases contribuem com o cálculo de conclusão do projeto. Para que a porcentagem de conclusão do projeto indique 100%, todas as fases de cada objetivo devem ter o status Concluído.

Exemplos de fases

  • Narrativas
  • MCR
  • Orientações
  • Plano de Teste
  • Testes
  • Revisões

Pontuações de fase

As pontuações são determinadas com base no status de uma fase.

Status Pontuação
Não Iniciado(a) 0
Em Curso 1
Concluído(a) 2

Status de fase em detalhes

Os status são baseados na existência de itens específicos em um projeto e se as aprovações foram concluídas. Ao aprovar trabalho em um projeto, a porcentagem de conclusão do projeto aumenta.

As fases exibidas nos objetivos dependem do fluxo de trabalho do projeto (Plano de Trabalho ou Controle Interno) e se determinadas fases estão ou não ativadas ou desativadas na configuração do tipo de projeto.

Fases e status do fluxo de trabalho de Plano de Trabalho

A tabela abaixo lista as fases padrão para cada objetivo em um fluxo de trabalho de Plano de Trabalho e descreve a ocorrência de cada status.

Observação

  • Os termos, os campos e as guias da interface são personalizáveis. Em sua instância do Diligent One, alguns termos, campos e guias podem ser diferentes.
  • Se um campo obrigatório for deixado em branco, você verá uma mensagem de alerta: Este campo é obrigatório. Alguns campos personalizados podem ter valores padrão.

Fase

Status

Não Iniciado(a) Em Curso Concluído(a)
Planejamento de Projeto

é exibido quando você adiciona um objetivo e nenhum risco ou procedimento foi adicionado

é exibido quando um objetivo tem um ou mais riscos ou procedimentos ou se você atualizar um risco ou procedimento após sua clonagem

é exibido quando a aprovação inicial ocorre em Aprovações de planejamento de projeto

Procedimentos da Execução

é exibido quando você adiciona um procedimento pela primeira vez

é exibido quando um objetivo tem pelo menos um procedimento e você executa um procedimento

é exibido quando a aprovação inicial ocorre na lista Procedimentos da execução (a página que exibe todos os procedimentos da execução)

Revisões

é exibido quando você adiciona um objetivo pela primeira vez

é exibido quando um revisor subsequente aprova pelo menos um destes itens:

  • Planejamento de Projeto
  • Lista de Procedimentos da Execução

é exibido quando todos os níveis de aprovação foram concluídos em todos estes itens:

  • Planejamento de Projeto
  • Lista de Procedimentos da Execução

Fases do fluxo de trabalho de Controle Interno

A tabela abaixo lista as fases padrão de cada objetivo em um fluxo de trabalho de Controle Interno e descreve a ocorrência de cada status.

Observação

  • Os termos, os campos e as guias da interface são personalizáveis. Em sua instância do Diligent One, alguns termos, campos e guias podem ser diferentes.
  • Se um campo obrigatório for deixado em branco, você verá uma mensagem de alerta: Este campo é obrigatório. Alguns campos personalizados podem ter valores padrão.

Fase

Status
Não Iniciado(a) Em Curso Concluído(a)
Narrativas

é exibido quando você adiciona uma narrativa pela primeira vez ou se as narrativas estiverem em branco

é exibido quando um objetivo tem uma ou mais narrativas e pelo menos uma narrativa não recebeu a aprovação inicial

OU

pelo menos uma narrativa não recebeu aprovação inicial e você atualiza pelo menos uma narrativa após sua clonagem

é exibido quando um objetivo tem uma ou mais narrativas e a aprovação inicial ocorreu em todas as narrativas

MCR (Matriz de Controle de Riscos)

é exibido quando você adiciona um objeto e nenhum risco ou controles foi adicionado

é exibido quando um objetivo tem um ou mais riscos ou controles ou se você atualizar um risco ou controle após sua clonagem

é exibido quando a aprovação inicial ocorreu em todos os riscos e controles em Aprovações de Matriz de Controle de Riscos

Orientações

é exibido quando você não adiciona um controle ou quando você adiciona um controle pela primeira vez

é exibido quando um objetivo tem pelo menos uma orientação e você atualiza pelo menos uma orientação

é exibido quando a aprovação inicial ocorre na lista de Orientações (a página que exibe todas as orientações)

Plano de Teste

é exibido quando você adiciona um controle pela primeira vez

é exibido quando um objetivo tem pelo menos um plano de teste e você atualiza pelo menos um plano de teste

é exibido quando a aprovação inicial ocorre na lista de Planos de teste (a página que exibe todos os planos de teste)

Testes

é exibido quando você adiciona um controle pela primeira vez

é exibido quando você atualiza pelo menos um dos testes em qualquer rodada de testes

OU

quando a aprovação inicial ocorre em uma das rodadas de testes em Aprovações de testes

é exibido quando a aprovação inicial ocorre na lista de Testes (a página que exibe todos os testes)

Revisões

é exibido quando você adiciona um objetivo pela primeira vez

é exibido quando um revisor subsequente aprova um destes itens:
  • Narrativa
  • Matriz de Controle de Riscos
  • Lista de Orientações
  • Lista de Planos de Teste
  • Lista de testes

é exibido quando todos os níveis de aprovação foram concluídos em todos estes itens:

  • Narrativas
  • Matriz de Controle de Riscos
  • Lista de Orientações
  • Lista de Planos de Teste
  • Lista de testes

Gráfico de Procedimentos de Auditoria Concluídos

O gráfico Procedimentos de Auditoria Concluídos mostra qual trabalho do projeto foi concluído em um alto nível. É calculado somando as pontuações recebidas por fase e dividindo pela pontuação máxima em todas as fases e objetivos.

Observação

Depois de aprovar uma parte do projeto, pode levar até 15 minutos para que a barra de porcentagem e progresso do gráfico seja atualizada.

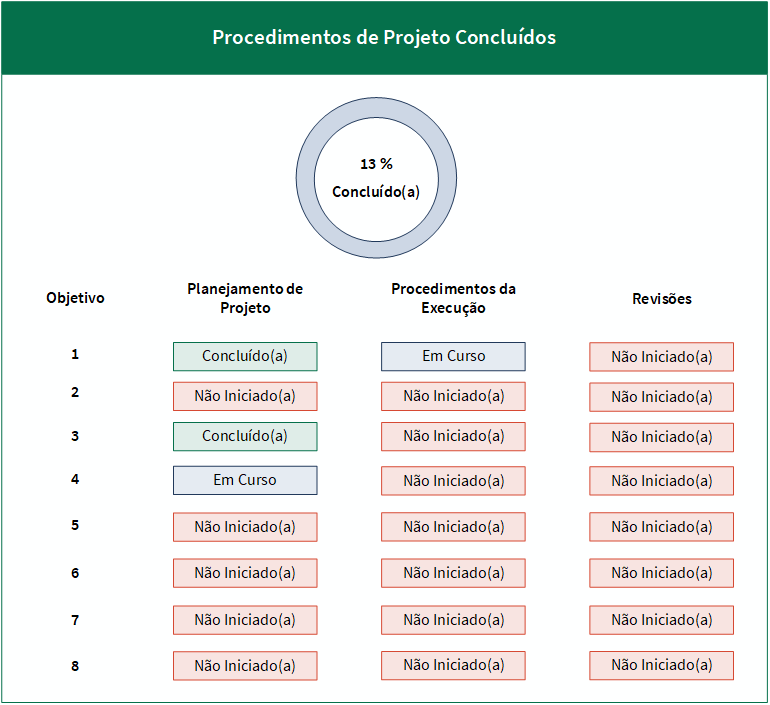

Exemplo

Cenário

Como Gerente de Auditoria, você precisa de insights sobre a abrangência de cada fase do projeto e a abrangência do projeto como um todo.

Você vai para a página Progresso do Projeto e exibe o gráfico a seguir. Você percebe que cada fase do projeto está marcada por um status de conclusão (Não Iniciado(a), Em Curso, Concluído(a)) e uma porcentagem geral de conclusão é exibida para indicar a abrangência do projeto como um todo.

Cálculo

A porcentagem concluída é determinada usando a seguinte fórmula:

Soma da pontuação recebida/pontuação máxima x 100

Soma da pontuação recebida

A pontuação recebida para cada fase do projeto é calculada com base nos valores associados a cada status de conclusão:

  • Não iniciado(a) = 0
  • Em andamento = 1
  • Concluído(a) = 2

Soma da pontuação recebida

(2+1+0) + (0+0+0) + (2+0+0) + (1+0+0) + (0+0+0)+ (0+0+0) + (0+0+0) + (0+0+0) = 6

Pontuação máxima

A pontuação máxima que você pode obter em todas as fases e objetivos do projeto é determinada usando a seguinte fórmula:

Contagem de fases do projeto x Pontuação máxima da fase do projeto x contagem de objetivos

Pontuação máxima 48 (3 x 2 x 8)

Porção da fórmula Valor Observações
Contagem de fases do Projeto 3

Há 3 fases do projeto:

  • Planejamento de Projeto
  • Procedimentos da Execução
  • Revisões Concluídas
Pontuação máxima da fase do projeto 2

A pontuação máxima que você pode obter em uma única fase do projeto é 2:

  • Não iniciado(a) = 0
  • Em andamento = 1
  • Concluído(a) = 2
Observação

No caso em que há um único objetivo com todas as fases do projeto marcadas como Concluída, esse valor aumenta intencionalmente a pontuação para que a porcentagem concluída possa ficar igual a 100%.

Contagem de objetivos 8 O número de objetivos de controle nesse projeto é 8.

Resultado

Soma da pontuação recebida (6) / Pontuação máxima (48) x 100 = 12,5.

A porcentagem total é arredondada de 12,5% para 13%.

Gráfico de Tempo até o Prazo

O gráfico Tempo até o Prazo mostra quanto tempo de projeto ainda há disponível. Calculado dividindo o número de dias que passaram no projeto pelo número total de dias corridos.

Exemplo

Cenário

Como Gerente de Auditoria, você precisa de insights sobre a porcentagem total do tempo de projeto utilizado.

Você vai para a página Progresso do Projeto e exibe o gráfico a seguir. Você percebe uma porcentagem de conclusão que representa quanto do tempo do projeto foi usado.

Cálculo

A porcentagem concluída é determinada usando a seguinte fórmula:

Número de dias decorridos/Número total de dias corridos x 100

A porcentagem concluída é calculada usando as seguintes informações:

  • Data de Início da Execução = 1 de janeiro de 2020
  • Data de Conclusão Esperada = 31 de dezembro de 2020
  • Data de Hoje = 30 de abril de 2020
Dica

Você pode exibir a Data de Início da Execução e a Data de Conclusão Alvo em Configurações.

O número total de dias decorridos no projeto é 120. O número total de dias corridos é 365.

Resultado

Número de dias decorridos (120) / Número total de dias corridos (365) x 100 = 32.876712328

A porcentagem total é arredondada para 33%.
