Implementare l'Enterprise Risk Management

La valutazione dei diversi tipi di rischio è spesso gestita con processi diversificati in parti separate dell'organizzazione. Per essere efficace, la funzione ERM deve comprendere i diversi livelli di rischio che hanno un impatto su tutte le aree dell'organizzazione e le tecniche utilizzate per ridurre il rischio. Il presente articolo illustra come implementare la gestione del rischio aziendale utilizzando le applicazioni Strategia e Progetti.

Questo articolo si basa sugli esempi illustrati in Identificare gli obiettivi e i rischi strategici.

Cosa significa implementare l'Enterprise Risk Management?

L'implementazione dell'Enterprise Risk Management è un processo continuo e in evoluzione che assicura che un'organizzazione sia consapevole dei rischi attuali ed emergenti che potrebbero alterare i risultati attesi e sia in grado di rispondere in modo proattivo a tali rischi.

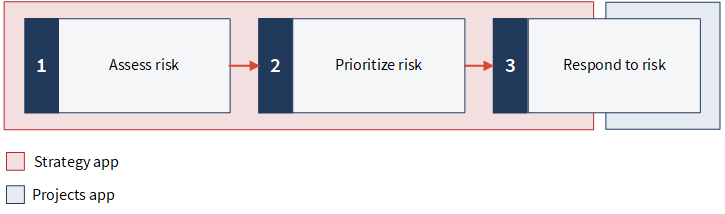

L'implementazione dell'ERM prevede tre processi chiave:

  • La valutazione del rischio implica lo sviluppo di un insieme comune di criteri di valutazione che possono essere utilizzati in tutti i segmenti operativi, le entità o le unità di business e la determinazione dell'entità del rischio che un'organizzazione deve affrontare.
  • La prioritizzazione del rischio comporta il confronto del livello di rischio con livelli di rischio target e soglie di tolleranza prestabiliti.
  • La risposta al rischio comporta l'esame delle opzioni di risposta, l'esecuzione di analisi costi-benefici, la formulazione di strategie di risposta e lo sviluppo di piani di risposta al rischio.

Dove implementare l'Enterprise Risk Management?

Diligent utilizza le applicazioni Strategia e Progetti per valutare, dare priorità e rispondere ai rischi. Il programma ERM consente di allinearsi ai valori, alla visione e alla valutazione, di accelerare l'agenda di crescita nella capacità di go-to-market e nell'innovazione di prodotto e di garantire sempre la migliore esperienza ai clienti.

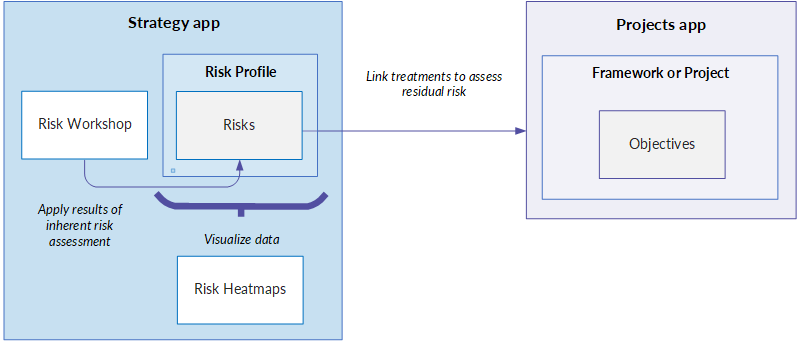

Visione d'insieme

  • I workshop del rischio possono essere utilizzati per valutare in modo collaborativo il rischio inerente a un'organizzazione e i risultati possono essere applicati al profilo del rischio dell'organizzazione.
  • Una volta completata la valutazione del rischio inerente, è possibile visualizzare il rischio utilizzando le Heatmap del rischio configurabili e definire i Trattamenti del rischio collegando gli Obiettivi (contenuti in Framework e Progetti) con i rischi strategici.

Una volta terminata la valutazione del rischio inerente e la valutazione preliminare del trattamento, è possibile valutare il rischio residuo e comprendere meglio le aree dell'organizzazione che destano maggiore preoccupazione.

Passaggi

Facciamo un tour?

Diamo un'occhiata più da vicino a queste funzioni nel loro contesto.

1. Valutare il rischio

La valutazione del rischio è un processo di enterprise risk management che consiste nel determinare l'entità del rischio che un'organizzazione deve affrontare. Molte organizzazioni iniziano innanzitutto con una valutazione qualitativa del rischio per poi sviluppare nel tempo funzionalità quantitative in linea con i propri requisiti decisionali.

Sviluppare criteri di valutazione del rischio

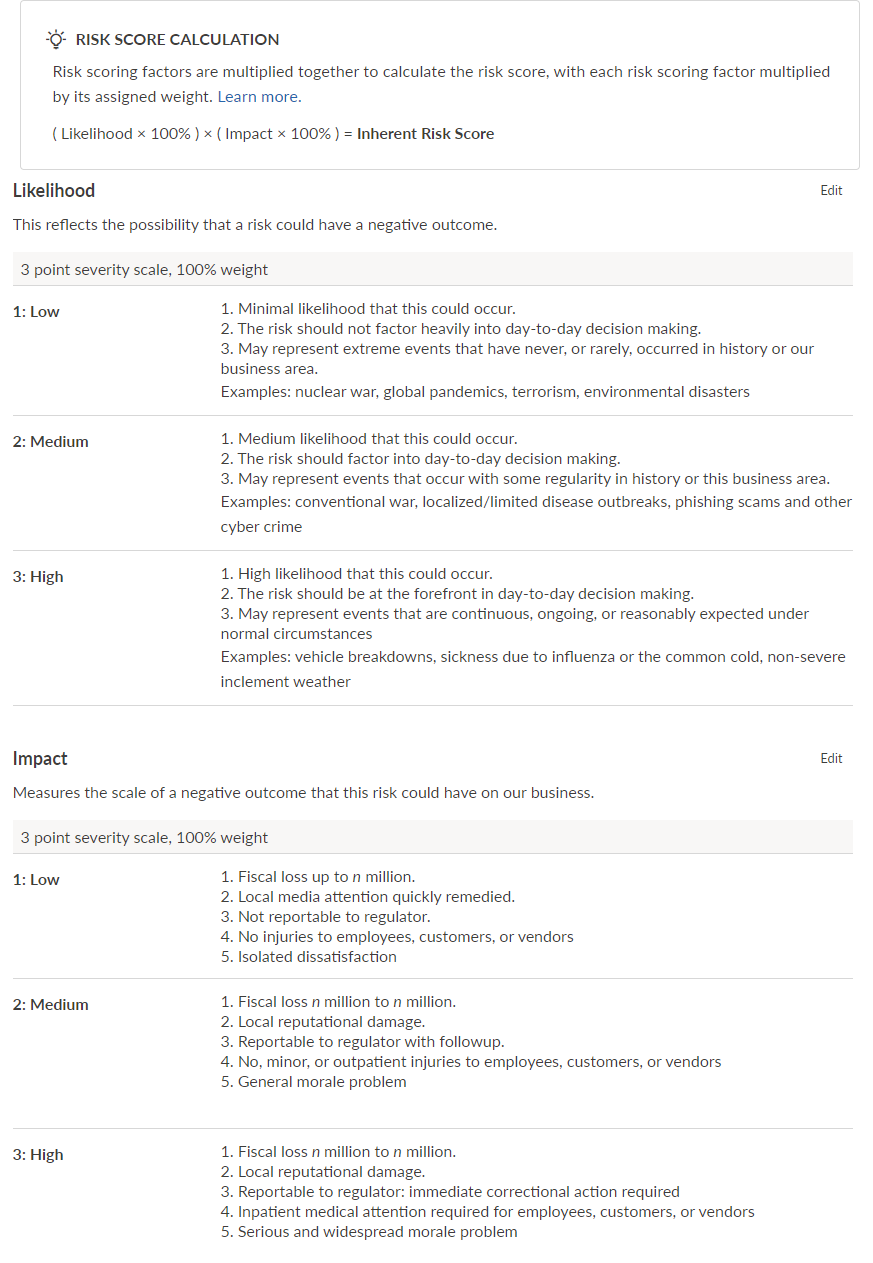

Il primo passo consiste nello sviluppare un insieme comune di criteri di valutazione che possa essere utilizzato da tutti i segmenti di operazione, le entità o le unità di business. In questo modo è possibile eseguire punteggi di rischio diversificati, valutare il rischio in base a più fattori e specificare un modello di valutazione del rischio da utilizzare per il framework di rischio specifico del settore.

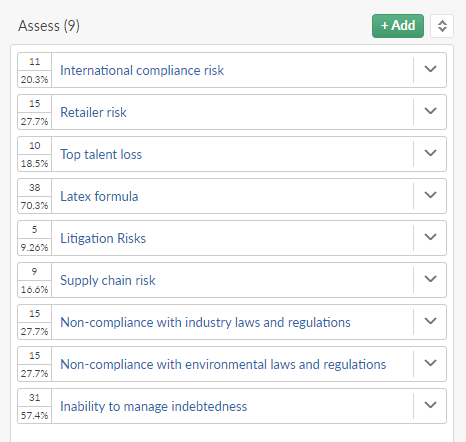

Valutare il rischio inerente

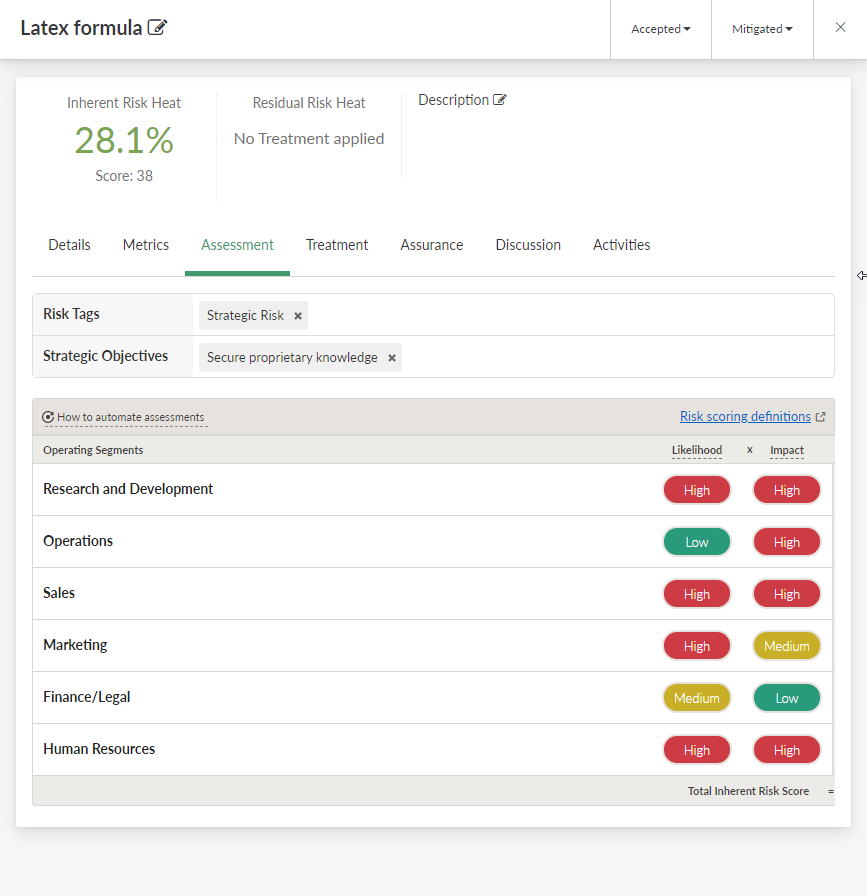

Il rischio inerente è un calcolo che deriva dalla valutazione di un rischio non trattato, ovvero il rischio naturale che un'organizzazione affronta se non sono stati messi in atto controlli o altri fattori di mitigazione. La valutazione del rischio inerente comporta l'associazione dei rischi agli obiettivi strategici definiti nella Mappa della strategia e la valutazione del rischio in tutti i segmenti operativi sulla base di molteplici fattori di punteggio del rischio. Una volta specificati i punteggi, Strategia calcola automaticamente il rischio inerente.

Consiglio

Per evitare di assegnare manualmente un punteggio ai rischi strategici, è possibile utilizzare i fattori di valutazione per automatizzare le diverse valutazioni del rischio. È possibile collegare una metrica creata nell'applicazione Risultati a una valutazione del rischio in Strategia, per contribuire alla valutazione stessa e inserire automaticamente i punteggi di rischio inerente in base a intervalli di metriche predefiniti. Le principali parti interessate possono essere informate quando si verificano modifiche alla valutazione del rischio.

Condurre workshop del rischio

I workshop del rischio forniscono un forum online per raccogliere ulteriori input e valutare il rischio in modo collaborativo con la dirigenza e i leader delle unità di business. I consulenti esterni che entrano in un'organizzazione possono utilizzare la funzione di workshop del rischio per gestire e integrare comodamente i contributi delle varie parti interessate. Ogni partecipante può assegnare un punteggio ai rischi e i punteggi vengono automaticamente calcolati e aggregati in un'unica valutazione del rischio che può essere applicata in una singola vista del profilo del rischio.

Consiglio

Per facilitare il successo di un workshop del rischio, è possibile fare alcune operazioni fondamentali:

  • Fornire definizioni chiare dei criteri di valutazione del rischio assicurarsi che le definizioni siano disponibili a tutti i partecipanti per fornire un approccio coerente alla valutazione del rischio. Il modo più semplice per farlo è fornire descrizioni significative dei fattori di valutazione del rischio e dei singoli punteggi. È possibile farlo durante la configurazione delle impostazioni del punteggio di rischio. I partecipanti al workshop del rischio avranno quindi accesso a queste definizioni mentre assegnano i punteggi ai rischi.
  • Scegliere i partecipanti appropriati scegliere persone di diversi dipartimenti che conoscono bene il business e possono fornire informazioni su specifiche operazioni di business
  • Limitare il numero di partecipanti la pratica migliore è quella di coinvolgere 10-25 partecipanti; se è necessario coinvolgere un numero elevato di partecipanti, inviare un sondaggio dall'applicazione Risultati è un metodo più efficiente

2. Dare priorità al rischio

La prioritizzazione del rischio è il processo di determinazione delle priorità di gestione del rischio confrontando il livello di rischio con livelli di rischio target e soglie di tolleranza prestabiliti. Il rischio può essere considerato non solo in termini di impatto finanziario e probabilità, ma anche sulla base di criteri soggettivi come l'impatto sulla salute e sulla sicurezza, l'impatto sulla reputazione, la vulnerabilità e la velocità di insorgenza.

Organizzare i rischi per condizione

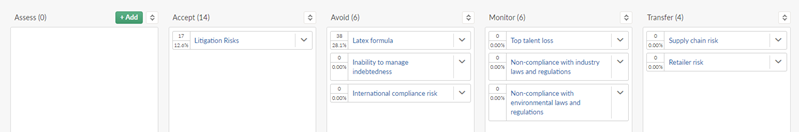

È possibile organizzare i rischi assegnando ogni rischio a una condizione e definendo il suo stato attuale nel flusso di lavoro per la mitigazione del rischio. Ciascuna condizione viene visualizzata in una colonna separata all'interno del profilo del rischio. È possibile spostare i rischi da una condizione all'altra in base alla valutazione del rischio, alla tolleranza e alla propensione al rischio dell'organizzazione.

Visualizzare i rischi

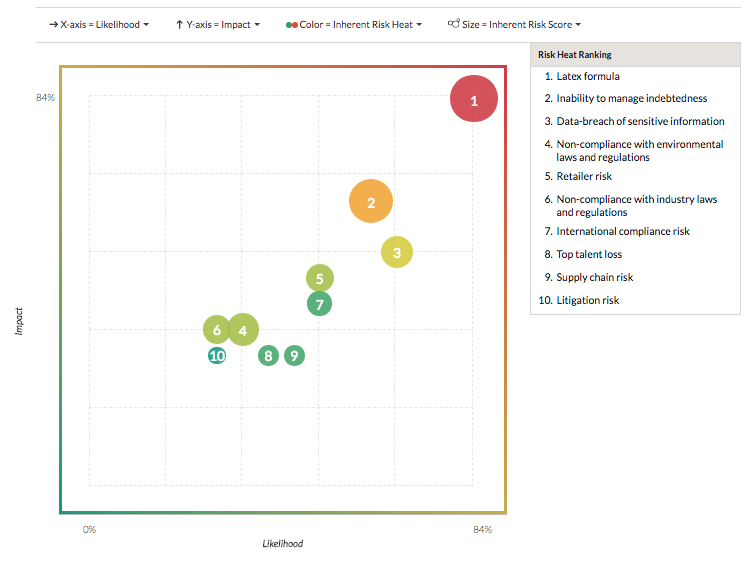

La visualizzazione dei rischi aiuta a stabilire e comunicare una visione olistica dei rischi che interessano l'organizzazione. Le Heatmap del rischio sono spesso utilizzate per comunicare la probabilità e l'impatto potenziale dei rischi, in modo da poter prendere decisioni strategiche per la salute dell'organizzazione. La Heatmap della strategia può essere utilizzata anche per visualizzare l'aggregazione dei rischi nell'organizzazione e può contribuire a informare il processo decisionale su dove fornire risorse per mitigare i rischi prioritari.

3. Rispondere al rischio

Una volta definita la priorità dei rischi, è il momento di definire i piani di risposta ai rischi e di valutare il rischio residuo. La funzione ERM deve essere ampliata dalle persone che occupano posizioni operative di prima linea e che sono più vicine ai rischi. Ciò può avvenire collegando i dati relativi ai rischi operativi e di controllo di Progetti ai rischi strategici presenti in Strategia. Questo approccio ibrido, dall'alto verso il basso e dal basso verso l'alto, offre l'opportunità di ottenere una copertura completa di tutti i rischi identificati nelle valutazioni annuali e di responsabilizzare le persone competenti all'interno dell'organizzazione.

Definire i trattamenti del rischio

Il trattamento del rischio è costituito dalle misure che un'organizzazione adotta per mitigare il rischio. Le misure possono includere iniziative, programmi, politiche od obiettivi di controllo, che possono essere creati in Progetti e collegati ai rischi strategici presenti in Strategia. Il collegamento aiuta a garantire una copertura completa di tutti i rischi operativi identificati durante le valutazioni annuali del rischio e consente di determinare il livello di mitigazione del rischio raggiunto dall'organizzazione.

Consiglio

A volte, la valutazione preliminare del trattamento può mostrare che si stanno investendo troppe risorse per mitigare un rischio (Trattamento% >= 100%). In questo caso, la valutazione del rischio mostra potenziali opportunità di ridurre la quantità di trattamento di un particolare rischio e di ridimensionare le risorse associate al trattamento del rischio.

Valutare il rischio residuo

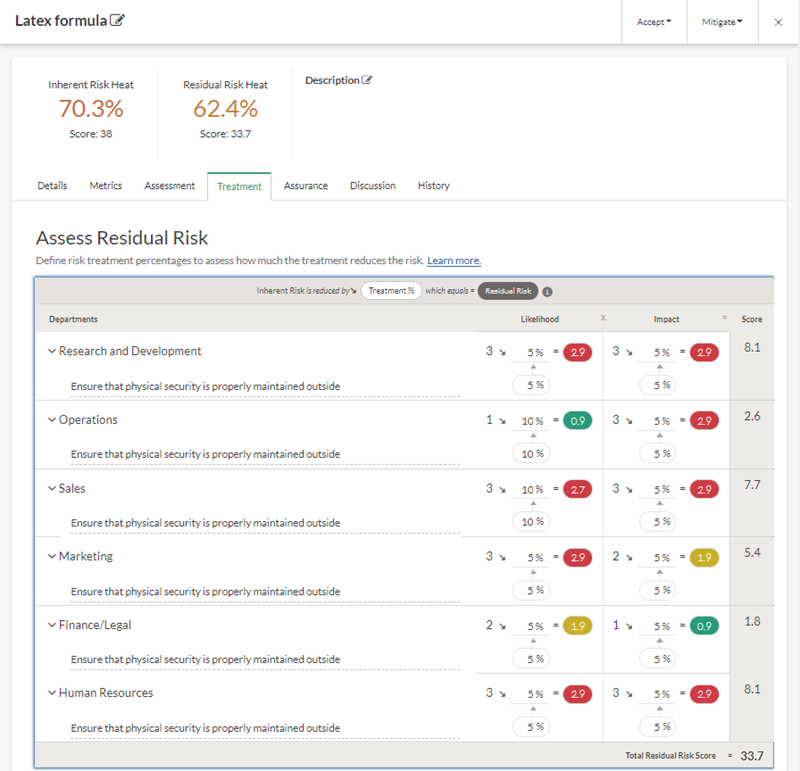

Una volta valutato il rischio inerente e definito il modo in cui il rischio viene trattato, è possibile eseguire una valutazione preliminare del trattamento che valuta in che misura il trattamento riduce il rischio. Ciò consente di identificare le aree dove il business è esposto a rischi che superano la propensione al rischio dell'organizzazione. La valutazione del rischio residuo comporta l'indicazione di una percentuale di trattamento per definire in che misura il trattamento riduce il rischio inerente. La percentuale di trattamento si basa sull'efficacia prevista degli sforzi di trattamento in atto, prima che i controlli siano stati testati per fornire l'assurance.

Consiglio

Puoi specificare una percentuale compresa tra 0% e 100%. La percentuale di trattamento totale può superare il 100%. Tuttavia, un trattamento aggregato superiore al 100% può indicare che l'organizzazione può prendere in considerazione una revisione del trattamento del rischio e ridurre i costi associati al trattamento del rischio.

Definire l'ambito e valutare i rischi e i controlli a livello di processo

Sulla base dei risultati della valutazione del rischio strategico, i team di assurance possono iniziare a pianificare e a definire l'ambito di rischi e controlli a livello micro o di processo e a centralizzare i workpaper e le comunicazioni nell'applicazione Progetti. Ogni impegno può essere pianificato con informazioni, obiettivi e un ambito che inquadrano il rapporto finale e, se necessario, è possibile allegare i file di pianificazione. Il team di assurance può quantificare i rischi utilizzando una scala numerica basata sul framework del rischio che l'organizzazione sceglie di seguire, valutare l'efficacia dei controlli e annotare eventuali issue, presentare dati quantificati per mostrare l'efficacia dei controlli chiave dell'organizzazione nel mitigare i rischi operativi previsti e assegnare risorse alle aree di maggior rischio.

Consiglio

È possibile integrare le prove dei test di controllo in Progetti per aggregare i dati delle transazioni al rischio strategico in Strategia e utilizzare i dati per sostenere le proprie raccomandazioni alla dirigenza e ai membri del consiglio di amministrazione.

Cosa succede dopo?

Imparare a fornire rapporti e monitorare i rischi

Utilizzando una combinazione delle applicazioni Strategia, Progetti e Risultati, è possibile monitorare i risultati di assurance e testing associati ai rischi strategici, integrare i dati per monitorare i rischi e generare una serie di rapporti da condividere con le principali parti interessate.

Per maggiori informazioni, consultare reporting e monitoraggio del rischio.

Iscriversi a un corso dell'Accademia

Continuare ad approfondire i concetti introdotti in questo articolo seguendo il percorso di apprendimento STRAT 100.

Accademia è il centro di risorse per la formazione online di Diligent. I corsi dell'Accademia sono inclusi senza costi aggiuntivi per tutti gli utenti con una sottoscrizione Diligent One. Per maggiori informazioni, consultare Accademia.
